涤纶防水施工是一项技术要求较高的工程,其核心在于通过专业工艺将涤纶防水卷材与基层紧密结合,形成连续、无渗漏的防水层。以下是结合行业标准和实践经验的详细施工指南,涵盖材料选择、基层处理、施工步骤及注意事项等关键环节。
一、施工前准备
1.材料选择与验收
涤纶防水卷材需符合GB18173.1-2012标准,其拉伸强度高、耐穿刺性强。卷材储存应避免阳光直射,堆放高度不超过5层。
2.基层处理
基层必须坚实、平整,用2米靠尺检查时空隙≤5mm。阴阳角应做成半径≥50mm的圆弧。
清除表面浮灰、油污,裂缝处用堵漏宝修补。基层含水率需≤9%(检测方法:将1㎡卷材平铺4小时,无水印即可)。
二、施工工艺流程
1.附加层施工
在管根、檐口、变形缝等薄弱部位预铺附加层,宽度≥300mm。管道周边采用“八”字形裁切。
2.弹基准线定位
根据现场尺寸弹设卷材铺贴控制线,长边搭接宽度≥80mm,短边搭接≥100mm,相邻卷材接缝错开1/3幅宽以上。

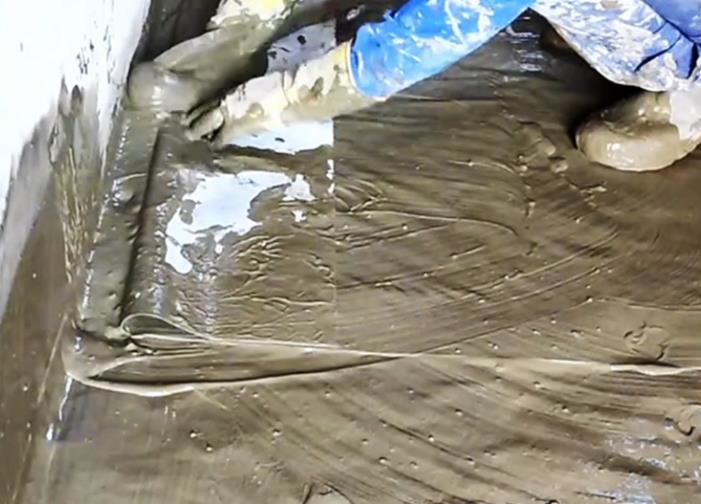

3.卷材铺贴方法
涂刷水泥浆厚度宜为0.5-1mm,采用“条粘”或“点粘”时,粘结面积需≥80%。滚压排气后,用重物(如沙袋)压置24小时增强粘结力。
三、细部节点处理
1.阴阳角:采用“先大面后局部”原则,附加层与主防水层需形成连续密封。
2.穿墙管:卷材上翻高度≥250mm,用金属箍紧固后密封。
3.落水口:裁成“米”字形与基层贴实,周边直径500mm范围内坡度≥5%。
四、质量验收标准
1.观感检查:卷材表面平整无皱折,搭接边无翘边、气泡。
2.实测项目:
粘结强度现场拉拔试验≥0.2MPa;蓄水试验(屋面)水深50mm,24小时无渗漏;
淋水试验(墙面)持续喷淋2小时无渗透。
五、常见问题及解决方案
1.空鼓:多因基层潮湿或水泥浆涂刷不均,需切除后重新局部铺贴。
2.渗漏:90%发生在细部节点,建议采用“预铺反粘”工艺加强处理。
3.老化开裂:施工后48小时内避免踩踏,长期暴露需做保护层(如细石混凝土或反射涂料)。
涤纶防水怎么施工就是上述内容,其施工质量直接影响建筑使用寿命。对于特殊部位或气候条件(如低温、高湿),需采取专项技术方案,必要时咨询材料厂家技术支持。
